Co se staví
Rozšíření dálnice na šest jízdních pruhů a přestavba křižovatky D1 a D2 včetně nových ramp a kolektorů.
D1 01191.A • MÚK BRNO JIH
Aktuální informace o rozšíření mimoúrovňové křižovatky D1 a D2 na šestipruhové uspořádání: dopravní opatření, postup prací, harmonogram, aktuality a foto / videa z místa.
TEĎ V BRNĚ
Zdroj: GIS portál města Brna (data NDIC)
ORIENTACE V PROVOZU
Klikací mapy vedení dopravy v místě stavby podle směru jízdy i celková mapa etapizace rozšíření D1 kolem Brna.

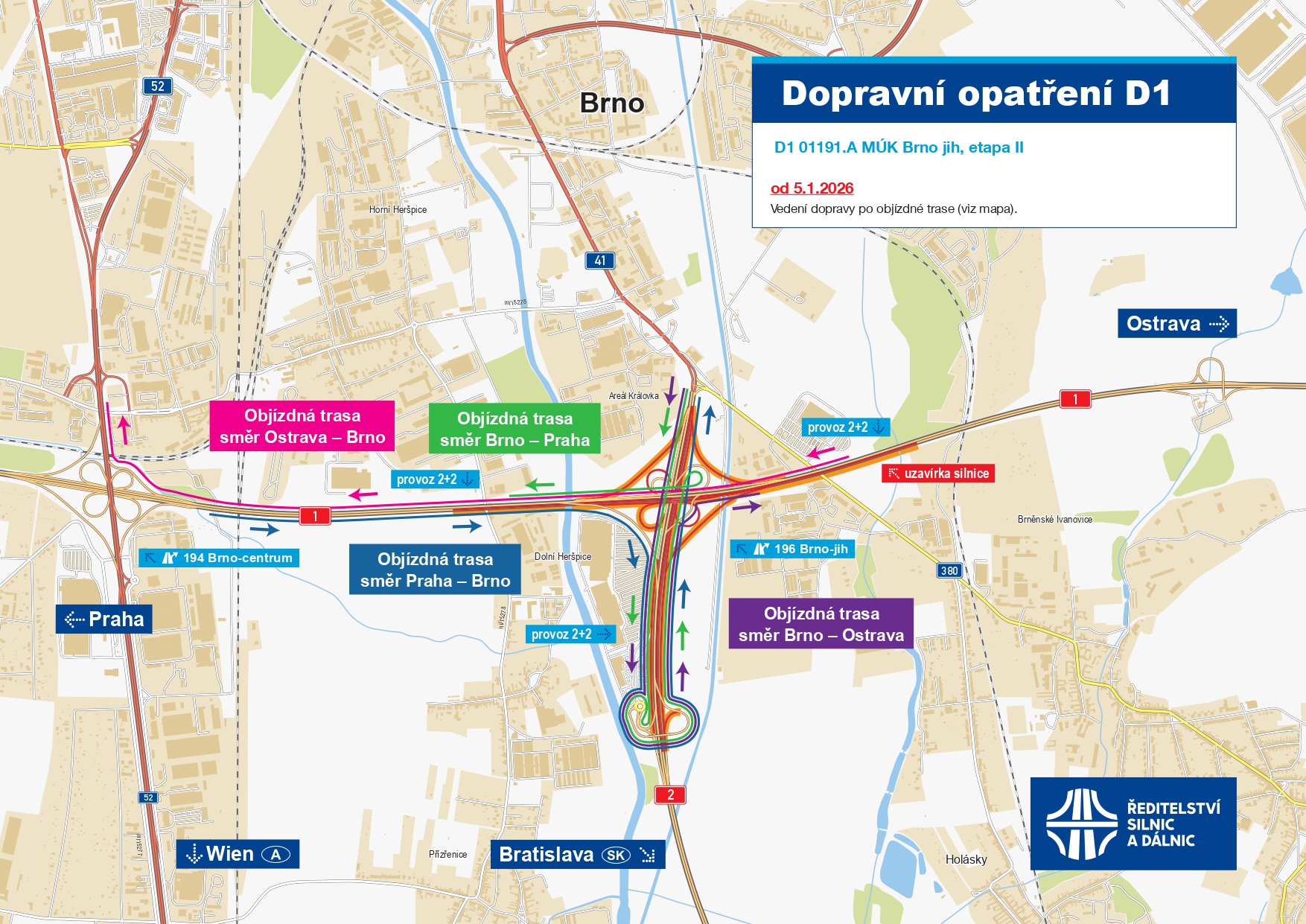

AKTUÁLNÍ VEDENÍ DOPRAVY
Vyberte směr jízdy. Kliknutím na mapu se mapa otevře ve větší velikosti.
Všechny směry
Kompletní přehled vedení dopravy v místě stavby od 5. 1. 2026.

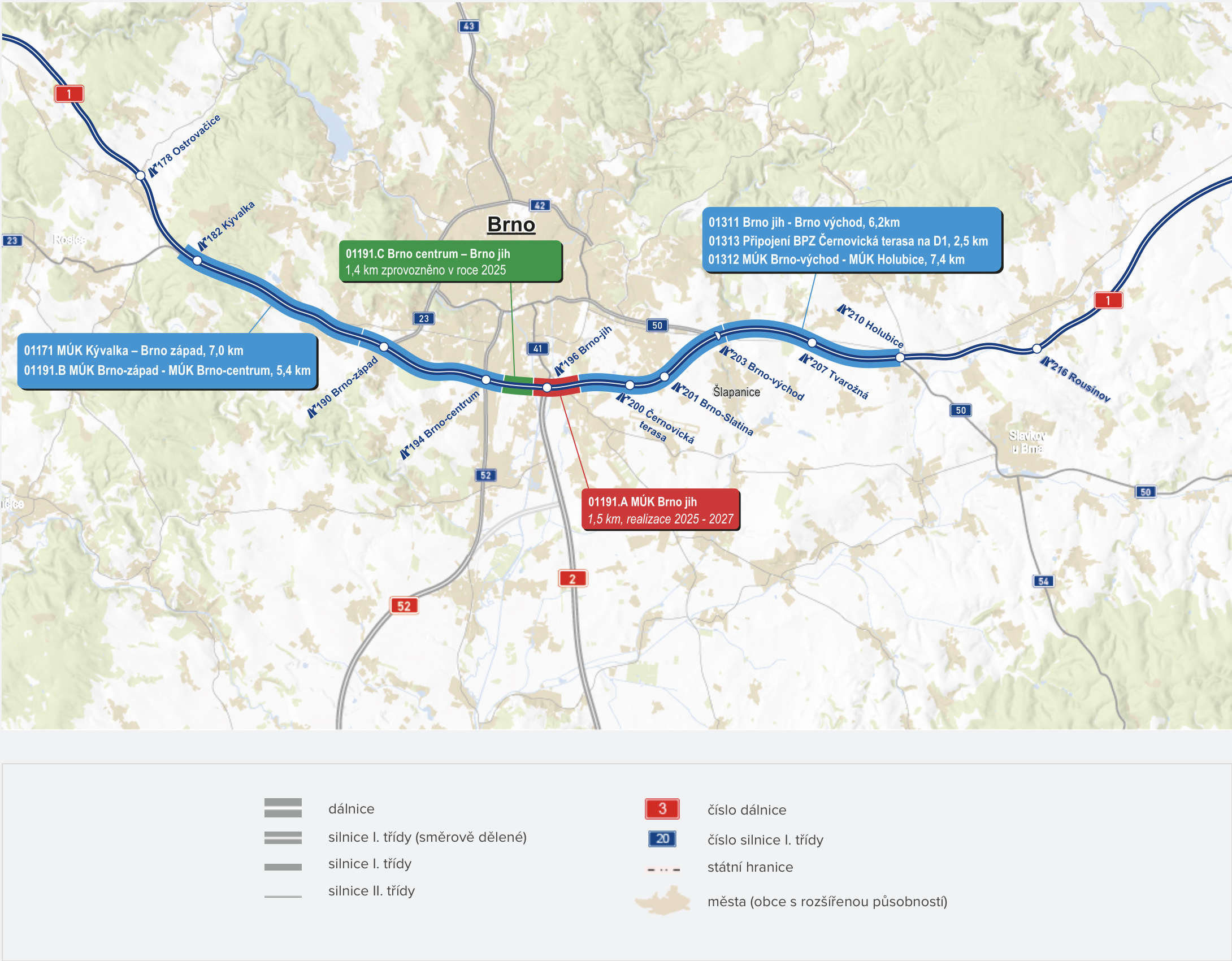

ÚSEKY DÁLNICE D1
Najeďte myší na název stavby v seznamu a v mapě se zvýrazní její úsek. Na dotykovém displeji stačí na název klepnout. Kliknutím na mapu se mapa otevře ve větší velikosti.
Zvýraznění úseku je orientační a slouží k rychlé představě, kde se stavba nachází.
OBECNÉ INFORMACE
Stavba D1 01191.A MÚK Brno jih rozšiřuje dálnici D1 v Brně a přestavuje mimoúrovňovou křižovatku dálnic D1 a D2 na šestipruhové uspořádání. Cílem je zvýšit kapacitu a bezpečnost jednoho z nejvytíženějších míst na české dálniční síti.
Stavba se dělí na desítky stavebních objektů, tedy na jednotlivé mosty, opěrné zdi, retenční nádrže, přeložky sítí a protihlukové stěny. Jejich úplný přehled i s vysvětlením, co se kde staví a proč, najdete v sekci Stavební objekty.
Rozšíření dálnice na šest jízdních pruhů a přestavba křižovatky D1 a D2 včetně nových ramp a kolektorů.
Součástí stavby jsou nové mostní objekty, mimo jiné nad ulicí Kaštanova a nad dálnicí D2.
Práce probíhají po etapách, dopravní opatření se postupně mění až do roku 2027, dokončovací práce pokračují v roce 2028.
Provoz je veden ve zúžených pruzích, některé rampy se dočasně uzavírají a mění se vedení dopravy na D2. Aktuální stav najdete výše v přehledu omezení.
ÚČEL STAVBY
Dálnice D1 je v úseku kolem Brna značně dopravně zatížená. Kapacita stávajícího čtyřpruhového uspořádání je dnes téměř vyčerpána. Velké křižovatky Brno-centrum a Brno jih svým uspořádáním kapacitně nevyhovují, ve špičkách provoz zpomaluje, kolony se tvoří i při běžném dni a roste riziko nehod.
Proto bylo rozhodnuto o rozšíření úseku dálnice D1 kolem Brna na šestipruhové uspořádání. D1 v tomto úseku kříží řadu důležitých tahů: dálnici D2, silnice I/23, I/50 a I/52 a výhledově silnici I/73 a dálnici D52.
Stavba D1 01191.A MÚK Brno jih je jednou z částí souboru staveb rozšíření dálnice D1 na šestipruhové uspořádání. Tento soubor tvoří úsek dálnice od Kývalky po Holubice délky 30 kilometrů, rozdělený do sedmi staveb, jež na sebe vzájemně navazují, s výjimkou připojení Černovické terasy.
D1 01191.A MÚK BRNO JIH
Sledujte postup stavebních prací, které přinesou bezpečnější a kapacitnější napojení.
Aktuality ze stavby
PLÁN PRACÍ
Kalendář stavebních prací a dopravních omezení od srpna 2026 do konce roku 2027. Barva pruhu ukazuje, zda jde o stavební práce, dopravní omezení, nebo obojí.
Kalendářem lze posouvat do strany.
Opatření
1. 4. – 31. 12. 2026
od 15. 6. 2026
Etapa/objekt: SO 205 · nový most nad ulicí Kaštanova
1. 8. – 1. 9. 2026
Etapa/objekt: II.A.3.2
1. 9. – 3. 10. 2026
Etapa/objekt: II.A.3
12. – 20. 9. 2026
Etapa/objekt: SO 205 · nový most nad ulicí Kaštanova
3. – 17. 10. 2026
Etapa/objekt: II.A.4
17. 10. – 17. 11. 2026
Etapa/objekt: II.B
14. a 21. 11. 2026
Etapa/objekt: SO 207 · most větve H1 nad silnicí I/41, SO 208 · most větve G1 nad silnicí I/41
16. – 17. 11. 2026
17. 11. 2026 – 1. 4. 2027
Etapa/objekt: III.A
21. – 23. 11. 2026
Etapa/objekt: SO 203 · most D1 nad silnicí I/41
28. – 29. 11. 2026
Etapa/objekt: SO 205 · nový most nad ulicí Kaštanova
15. 11. 2026 – 19. 11. 2027
1. 4. – 10. 7. 2027
Etapa/objekt: III.B.1
od 10. 7. 2027
Etapa/objekt: III.B.2
do července 2028
Najeďte myší na pruh v kalendáři a tady se zobrazí podrobný popis daného opatření. Pruh lze vybrat i klávesnicí.
Rozbalit podrobnosti
Dlouhodobé dopravní omezení na ulici Kaštanova kvůli stavbě mostu nad ulicí.
Typ: Dopravní omezení
Přehled stavebních objektůRozbalit podrobnosti
Pod stavěným mostem SO 205, tedy novým dvojitým dálničním mostem D1-238 nad ulicí Kaštanova, platí omezení podjezdné výšky 4,2 m. Omezení skončí s demolicí provizorní konstrukce.
Typ: Dopravní omezení
Etapa/objekt: SO 205 · nový most nad ulicí Kaštanova · Kaštanova
Rozbalit podrobnosti
Na dálnici D2 je delší zúžený úsek, provoz vede v levém jízdním pruhu. 1. srpna ráno proběhla přestavba dopravního značení.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: II.A.3.2 · D2
Přehled stavebních objektůRozbalit podrobnosti
Zúžený úsek na D2 se zkrátí. Pokračují práce na objektu SO 122, tedy na úpravě sjezdů do areálu IKEA, které se nově napojí na novou silnici I/41 místo dnešního kolektoru D2.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: II.A.3 · D2
Přehled stavebních objektůRozbalit podrobnosti
Ve dvou víkendech (12. až 13. 9. a 19. až 20. 9.) se demontuje podpůrná konstrukce mostu. Ulice Kaštanova bude v noci úplně uzavřena, včetně autobusů.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: SO 205 · nový most nad ulicí Kaštanova · Kaštanova
Rozbalit podrobnosti
Řidiči z Prahy na Bratislavu pojedou po nově zprovozněné rampě křižovatky.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: II.A.4 · Rampy
Přehled stavebních objektůRozbalit podrobnosti
Zprovozní se dvě nové rampy křižovatky a kolektory, tedy samostatné pruhy podél dálnice pro nájezd a výjezd. Provoz se převede do levé poloviny dálnice v režimu dva plus jeden pruh.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: II.B · D2
Přehled stavebních objektůRozbalit podrobnosti
Noční betonáž nosných konstrukcí dvou mostů křižovatkových větví nad budoucí silnicí I/41: SO 207 nese větev H1 ve směru Ostrava na Bratislavu, SO 208 větev G1 ve směru Bratislava na Prahu. Práce proběhnou 14. a 21. listopadu, dopravní opatření jsou stejná jako při demolici starého mostu SO 203.
Typ: Stavební práce
Etapa/objekt: SO 207 · most větve H1 nad silnicí I/41, SO 208 · most větve G1 nad silnicí I/41 · D2
Rozbalit podrobnosti
Dvě krátké úplné uzavírky dálnice, každá přibližně 20 minut, v rámci přestavby dopravního značení (portály č. 24 a 27).
Typ: Stavební práce i dopravní omezení
Přehled stavebních objektůRozbalit podrobnosti
Provoz na zúženém úseku D2 se převede do pravého jízdního pásu. Přestavba dopravního značení proběhne 16. a 17. listopadu.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: III.A · D2
Přehled stavebních objektůRozbalit podrobnosti
Starý dálniční most nad D2 se zbourá, nahradí ho nový most SO 203, pod kterým povede nová silnice I/41. Dálnice D2 bude dvakrát úplně uzavřena, každá uzavírka trvá 14 hodin.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: SO 203 · most D1 nad silnicí I/41 · D2
Rozbalit podrobnosti
Bourá se dosavadní dvojice mostů nad ulicí Kaštanova, kterou nahradí nový most SO 205. Ulice bude o víkendu úplně uzavřena. Po demolici skončí omezení podjezdné výšky.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: SO 205 · nový most nad ulicí Kaštanova · Kaštanova
Rozbalit podrobnosti
Cyklostezka podél řeky Svratky bude uzavřena, objízdná trasa zůstává stejná jako dosud.
Typ: Dopravní omezení
Přehled stavebních objektůRozbalit podrobnosti
V každém směru zůstane jeden jízdní pruh. Zprovozní se větve G1 a G2, tedy další spojovací rampy křižovatky.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: III.B.1 · D2
Přehled stavebních objektůRozbalit podrobnosti
Na D2 pokračuje režim jeden plus jeden pruh. Otevře se nová rampa H2 křižovatky, dosavadní rampa H1 se uzavře.
Typ: Stavební práce i dopravní omezení
Etapa/objekt: III.B.2 · Rampy
Přehled stavebních objektůRozbalit podrobnosti
Cyklostezka podél řeky Svitavy je omezena až do července 2028.
Typ: Dopravní omezení
Přehled stavebních objektůNa rok 2028 je naplánována pokládka asfaltových vrstev pod mostem SO 205, tedy pod novým dálničním mostem nad ulicí Kaštanova.
Termíny vycházejí z aktuálních podkladů stavby. Postup prací může ovlivnit počasí nebo technické okolnosti, proto se jednotlivé termíny mohou ještě posunout. Web průběžně aktualizujeme.
CO SE STAVÍ A PROČ
Každá větší dopravní stavba se dělí na stavební objekty. Stavební objekt je ucelená část stavby s vlastním číslem, projektem a rozpočtem - jeden most, jedna zeď, jedna přeložka kabelu. Číslo objektu prozrazuje typ: řada 100 jsou silnice a dálnice, 200 mosty a zdi, 300 voda a kanalizace, 400 elektřina a sdělovací technika, 500 plynovody, 700 protihlukové stěny a 800 zeleň a úpravy terénu. Objekty s číslem začínajícím nulou jsou přípravné práce, hlavně demolice.
Stavba rozšiřuje dálnici D1 ze čtyř na šest pruhů v úseku 1,5 km mezi řekou Svratkou a Černovickým potokem a přestavuje křižovatku dálnic D1 a D2 (MÚK Brno jih). Součástí je přestavba začátku D2 a vznik nové silnice I/41 vedené z Brna kolem areálu IKEA souběžně s D2. Stavba leží v katastru Dolních Heršpic, Horních Heršpic, Brněnských Ivanovic a Holásek.
Označení objektů se shodují s čísly, která se objevují v harmonogramech, na informačních tabulích a v přehledech uzavírek, takže podle nich lze dohledat, o jakou část stavby jde. Investor je Ředitelství silnic a dálnic s. p., stavba je vedena jako D1 01191.A MÚK Brno jih.
Větev je jednosměrná spojovací vozovka mezi dvěma silnicemi. Písmena se objevují v harmonogramu i na mapách.
Demolice a drobné úpravy, které musí proběhnout před hlavní stavbou nebo v jejím úvodu.
Vozovky, sjezdy, cesty, chodníky a dopravní značení. Nejde jen o dálnici samotnou, ale i o všechny okolní cesty, kterých se stavba dotkne.
V úseku se přestaví všechny mosty kromě klenby přes Černovický potok. Opěrné zdi drží násypy tam, kde na svah není místo.
Odvodnění vozovek, retenční nádrže a úpravy kanalizace a vodovodů, které stavbě překážejí. Dnes voda z dálnice volně stéká do příkopů, nově ji svede kanalizace přes nádrže a odlučovače do řek.
Veřejné osvětlení, přeložky elektrických a telekomunikačních kabelů a technika pro řízení dopravy - kamery, hlásky, meteostanice a proměnné značky.
Přeložky plynovodů společnosti GasNet, které leží v místech nových mostních pilířů a rozšířených násypů.
Ve stavbě jde výhradně o protihlukové stěny. V úseku dnes žádné nejsou.
Příprava ploch před stavbou (kácení, sejmutí ornice), zeleň po stavbě, oplocení a vrácení dočasně zabraných pozemků zemědělství.
ZE STAVBY A OKOLÍ
Přestavba mimoúrovňové křižovatky D1 × D2 Brno jih má za sebou další náročný stavební víkend. Betonáž nových částí mostů probíhala ve dne i v noci.
Ředitelství silnic a dálnic s. p. upozorňuje řidiče na víkendová krátkodobá dopravní omezení při přestavbě mimoúrovňové křižovatky D1 × D2 Brno jih.
V noci z 1. na 2. srpna bude dálnice D2 ve směru na Bratislavu v místě stavby od 1:00 do 1:20 zcela uzavřena kvůli demontáži portálu dopravního značení.
Od pátku 17. července od 20:00 do soboty 18. července do 18:00 bude na D2 ve směru na Bratislavu omezen provoz kvůli další etapě montáže nosníků nového mostu.
Nové video zachycuje červnový průběh stavby D1 01191.A MÚK Brno jih.
Video ukazuje, proč je při průjezdu stavbou na cyklostezce podél Svratky nutné respektovat dopravní značení a pokyny pracovníků.
PODOBA BUDOUCÍ KŘIŽOVATKY
Podívejte se, jak bude vypadat rozšíření mimoúrovňové křižovatky D1 a D2 na šestipruhové uspořádání.
Pustit vizualizaci na YouTube SROZUMITELNĚ O STAVBĚ
Vysvětlení často používaných pojmů a zkratek. Slovníček budeme postupně rozšiřovat o další výrazy ze stavby a dopravních opatření.
MÁTE DOTAZ?
Dotazy ke stavbě a dopravním opatřením posílejte na e-mail. Odpovídáme v pracovní dny.
